长海医院老楼地面翻新基层处理方案 现场情况:待施工区域分为不同的两栋楼。
待施工区域一:

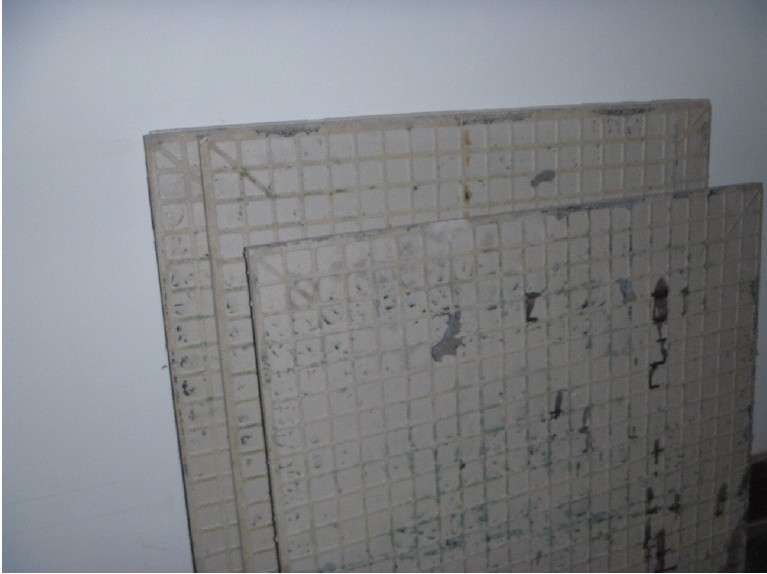

2楼, 200余平米,基层情况非常复杂;最原始的基层是水磨石,并且有裂缝;水磨石上铺设过地砖,现已铲除,这些地砖为超低吸收性的玻化砖,使用 3-4厘米的通水泥砂浆粘贴,根本没粘住,水泥砂浆层却留在了水磨石层上。
要求地板改造后新铺设地板与原塑胶地板齐平。
残余砂浆层表面光滑,这是地砖背面的脱模粉所致,这些脱模粉让砂浆粘不住地砖。

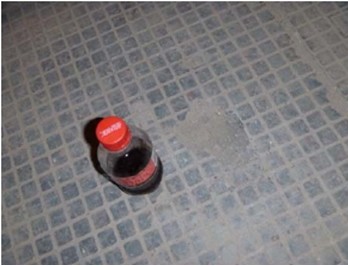

残留的脱模粉也会导致自流平起鼓。
砂浆表面有坑洞,并且深度在 1-4厘米不等,直接施工自流平,这些坑洞区域的自
流平必然空鼓开裂。

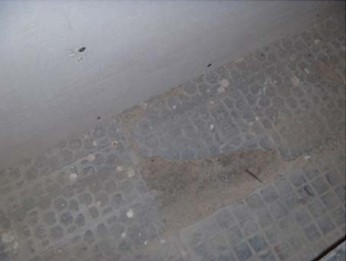

地砖整片脱落,说明脱模粉的作用依然存在。

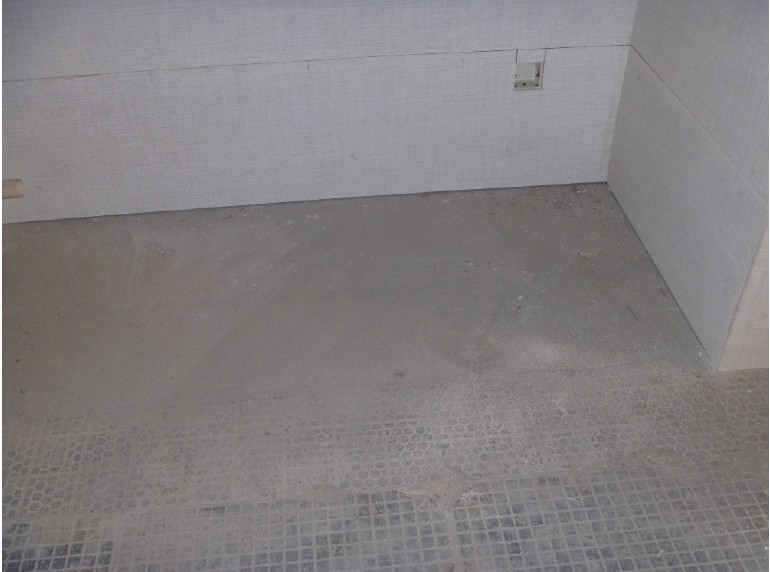

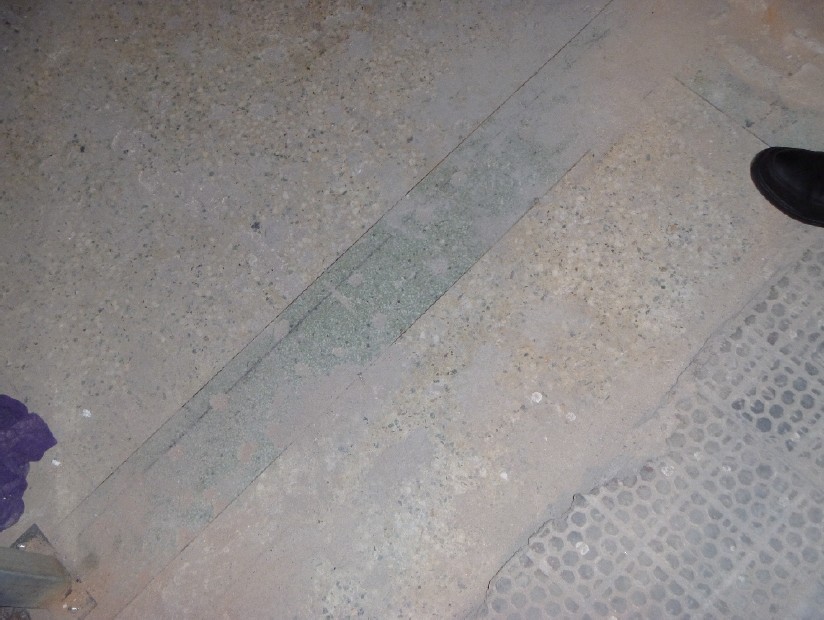

地面极其复杂,紧邻残余砂浆的是新做的砂浆找平层,与旧砂浆吸收性完全不同, 直接施工自流平,接缝处必然开裂。

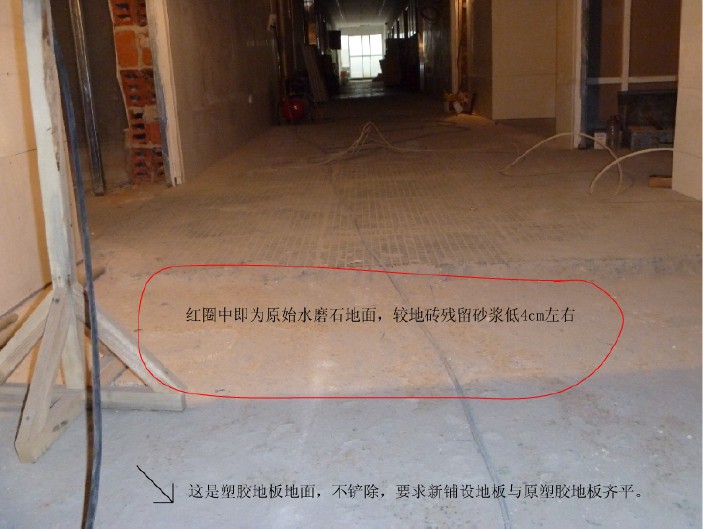

尚有部分地面为水磨石,低于残余砂浆 4cm 左右,土建方准备用水泥砂浆填平。 如果使用普通水泥砂浆找平,必须确保无裂缝、抗压强度大于 20Mpa,表面硬
度大于 1.2Mpa,砂浆厚度 4cm,必须干燥 40天才能达到德国TKB规范规定
之含水率低于 2%的铺设塑胶地板之要求。(每毫米厚度干燥 1天)
基层解决方案:
一:残余砂浆层上的脱模粉是最麻烦的,水性界面剂对此无效,必须使用环氧界
面剂。推荐使用优成 PE460、汉高 R755、特朋 T450、亚地斯DPM等四种产品。
二:滚筒涂刷第一遍,6小时以后,再次涂刷,并抛洒 30-50目粗石英砂。
三:其他砂浆找平区域无需涂刷环氧界面剂。
四:施工完毕后间隔 24小时,使用汉高 DE90或特朋 T52低流动度砂浆修补坑
洞与局部不平处。
五:修补完毕间隔 24小时,修补砂浆与普通砂浆之上涂刷界面剂,其他抛砂区域
不必涂刷界面剂,施工自流平,一次施工厚度 5mm,每袋施工3平米,确保一次
找平地面。
六:如果项目不能等待 40天时间确保干燥,砂浆施工完毕 10天,即可使用环氧界
面剂涂刷,抛砂后具有良好防潮性能。

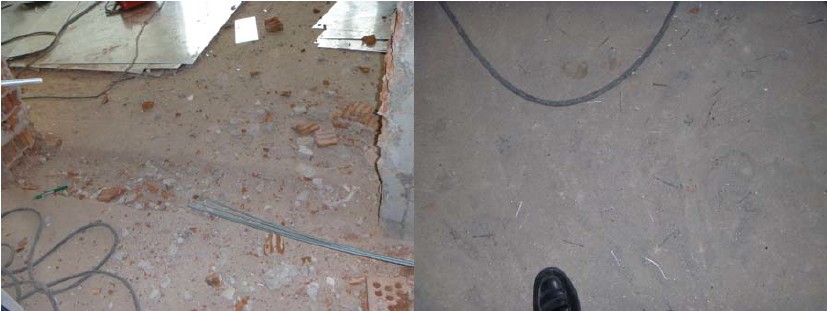

待施工区域二:地面为砂浆基层,密布坑洞,高低落差较大。
地面改造基层解决方案:
一:涂刷界面剂,使用汉高 DE90或特朋 T52低流动度砂浆一次找平 5mm厚度。
二:间隔 48小时,再次涂刷两遍界面剂,施工自流平,施工厚度 2mm。
如果使用普通自流平找平,因坑洞密布,自流平砂浆厚薄不均,必然出现空鼓开裂。
自流平砂浆施工厚度超过 5mm就有空鼓风险,坑洞深度甚至超过 30mm,开裂是必然的。 |
